華龍一號海外首堆成功實現穹頂吊裝
巴基斯坦當地時間10月13日,我國自主三代核電技術華龍一號海外首堆——巴基斯坦卡拉奇核電廠K2項目成功實現穹頂吊裝,標志著該項目建設土建工作接近尾聲,即將全面進入安裝高峰階段。同時,這意味著中核集團中原
巴基斯坦當地時間10月13日,我國自主三代核電技術華龍一號海外首堆——巴基斯坦卡拉奇核電廠K2項目成功實現穹頂吊裝,標志著該項目建設土建工作接近尾聲,即將全面進入安裝高峰階段。同時,這意味著中核集團中原公司在同類核電站建設中首次創新性運用主設備預引入法取得了圓滿成功,該機組主關鍵路徑工期顯著縮短。

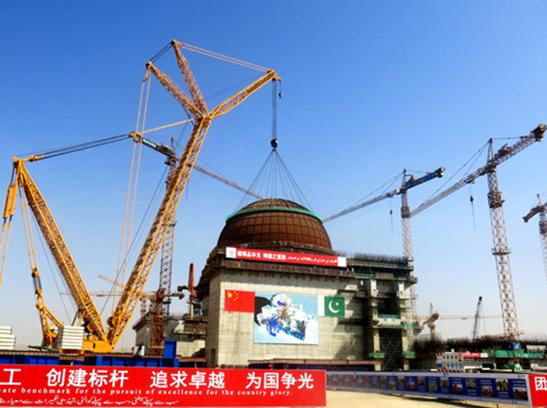

此次吊裝的穹頂為華龍一號核電機組反應堆廠房頂部的鋼襯里頂蓋部分,為半球形結構,高23.4米,直徑為46.8米,壁厚僅為6毫米,內設有噴淋系統等裝置。穹頂凈重343噸,整體吊裝重約395噸。巴基斯坦當地時間7時06分,穹頂正式開始起吊,由3000噸吊車緩緩將其提升并就位至反應堆廠房上方,10時16分與筒體鋼襯里對接,整個過程歷時近190分鐘。
據了解,在項目建設中,中原公司首次創新性使用主設備預引入的施工方法,即不同于傳統的先吊裝穹頂,后安裝主設備的方式,而是先吊裝關鍵主設備,后進行穹頂吊裝。這種作業方式不僅能降低主設備安裝的作業難度,還可以有效縮短華龍一號的建設工期。K-2項目在進行穹頂吊裝之前,已經完成主管道、蒸汽發生器和壓力容器等主設備的吊裝就位工作。目前,K-3項目也如期推進。
K-2/K-3項目在兩國能源合作領域具有獨特而重大的意義,該項目是中國在海外建設的首座華龍一號核電站,是中巴兩國規模最大的在建合作項目。作為推進“一帶一路”倡議對接項目的重要成果,K-2/K-3項目為實現巴基斯坦政府規定的核電2030年目標、《核電規劃2050》打下了良好的基礎。

責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
11個試點項目!河北省2021年度電力源網荷儲一體化和多能互補試點項目公示名單
2021-12-22電力源網荷儲一體化和多能互補試點項目 -
能源服務的線上線下
2021-12-20能源服務 -
廣東:支持建設電、熱、冷、氣等多種能源協同互濟的綜合能源項目 培育綠色交易市場機制
2021-12-20多種能源協同
-
11個試點項目!河北省2021年度電力源網荷儲一體化和多能互補試點項目公示名單
2021-12-22電力源網荷儲一體化和多能互補試點項目 -
廣東:支持建設電、熱、冷、氣等多種能源協同互濟的綜合能源項目 培育綠色交易市場機制
2021-12-20多種能源協同 -
浙江“兜底”售電為何有人點贊有人不爽?
2021-12-20售電
-
分錢、分糧、分地盤…大秦電網招募售電合伙人
2021-01-28大秦售電,招募,貴州區域,合伙人,限50個,名額,月入上萬,不是夢 -
10月份用電量延續較快增長態勢 國民經濟持續恢復向好
2020-11-17全社會用電量,國家電網,產業用電量 -
能源市場“負價格”事件分析及啟示
2020-11-03電力現貨市場,電力交易,電改
-
國家發改委給14家單位回函了!完善落實增量配電業務改革政策的八條建議
2021-03-10國家發改委,增量配電,業務改革,政策,八條建議 -
2020年增量配電研究白皮書:河南、云南、山西、浙江、江蘇五省區改革推動成效顯著
2020-11-16增量配電,研究,白皮書 -
貴州電網關于支持務川電解鋁產能指標的建議
2020-11-10務川電解鋁產能指標
-
能源服務的線上線下
2021-12-20能源服務 -
【電改新思維】目錄電價“天花板”掀開后,對電力營銷系統的影響
2021-10-16全面,取消,工商業目錄,銷售電價 -
國家發改委答疑電價改革
2021-10-15國家發改委,答疑,電價改革
-
【電改新思維】目錄電價“天花板”掀開后,對電力營銷系統的影響
2021-10-16目錄電價,電力,營銷系統,影響,電改 -
電改里程碑文件——真的放開兩頭
2021-10-15全面,取消,工商業目錄,銷售電價 -
【電改新思維十七】目錄電價“天花板”被捅破,對市場化電費結算方式有何影響?
2021-05-20電改,電價,市場化電費,結算方式,大秦電網
