東北地區首個海上風電項目全面進入風機吊裝階段

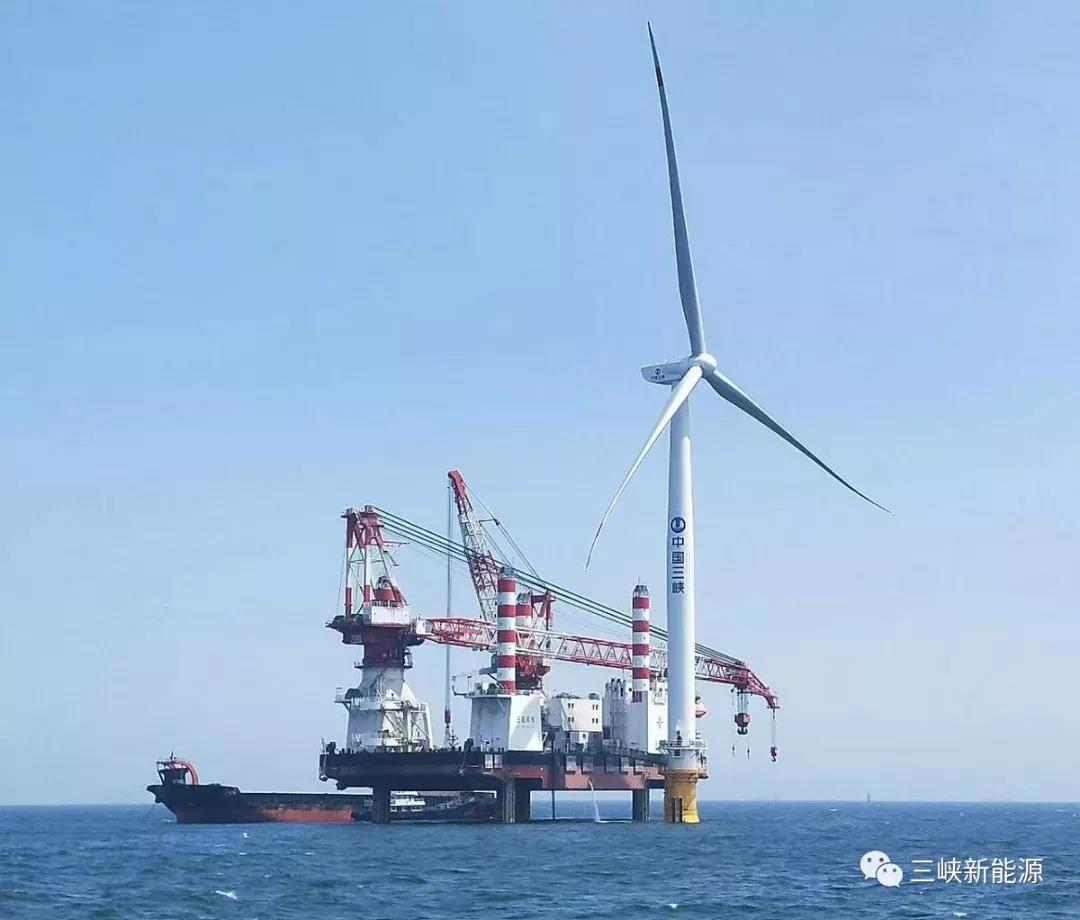

6月3日凌晨1時3分,隨著葉輪與機艙在空中精準對接,三峽新能源遼寧大連莊河海上風電項目2018年首臺風機吊裝成功,標志著我國最北端的海上風電項目全面進入風機吊裝階段。
1、項目簡介
項目位于遼寧省大連市莊河海域,場址中心距離岸線約22.5公里,涉海面積約47.7平方公里。
項目設計安裝72臺3-6.45兆瓦的大功率風電機組。
建成投產后,每年上網電量大約7.14億千瓦時,可以滿足45萬戶家庭1年的用電需求。
此次吊裝采用分體式吊裝,風機為3.3兆瓦海上抗冰型發電機組,輪轂中心標高93米,可與英國倫敦大本鐘競高比肩,葉輪直徑達140.36米,掃風面積15000余平方米相當于兩個標準足球場面積。
2、該項目是我國最北端的海上風電項目,也是東北地區首個海上風電項目。
a、面對以下困難.....
項目施工難度大、建設窗口期短、工程質量要求高、國內可借鑒項目建設經驗少……
b、努力逐項擊破......
在集團公司的正確領導下,在地方政府的大力支持下,在三峽新能源東北分公司全體員工的不懈努力下,克服海冰沖擊、浪大涌急、氣候多變、水深跨度大、地質條件復雜、有效作業時間短等困難,攻克海上風電世界級抗冰錐難題,2017年順利完成2臺3兆瓦風機吊裝。
3、為確保今年首臺3.3兆瓦風機高質量完成吊裝工作。
自基礎沉樁開始.....
認真總結3兆瓦風機成功吊裝經驗,提前開展吊裝方案評審、質量監督檢查等專題會議,積極組織參建單位進行全方位安全交底及檢查,搶抓作業窗口期,順利完成今年首臺風機吊裝。
4、下一步工作計劃
公司將通過科學組織,精心施工,在保證安全和質量的前提下,充分利用施工“窗口期”加快推進后續風機吊裝進度,力爭早日完成吊裝工作,確保年內并網發電,為公司實現千萬千瓦裝機目標作出新貢獻。

責任編輯:小琴
- 相關閱讀
- 火力發電
- 風力發電
- 水力發電
- 光伏太陽能
-
浙江首個海上風電工程順利完工!生態修復、離岸18公里Wifi覆蓋亮了...
-
本土企業助力泗陽 迎來風力發電時代
-
中國新能源汽車品牌多如牛毛,光伏風電的今天或許就是它們的明天
-
重慶仙桃數據谷天然氣分布式能源項目核準批復
-
廈大學者:神華國電整合并不能從根本上解決煤電矛盾
-
能源局印發2018年分省煤電投產項目的通知 已有機組移出2017停、緩名單
